Как узнать срок сдачи новостройки: полное руководство для покупателя
Покупка квартиры на этапе строительства — ответственный шаг, сопряжённый с ожиданием и необходимостью контроля ключевых параметров сделки. Один из важнейших показателей — срок, в который застройщик обязан передать жилое помещение покупателю. На практике дата может различаться в рекламных материалах, проектной документации и договоре, а реальный ход строительства нередко вносит коррективы.
В этой инструкции:
Ключевые этапы сдачи новостройки
Для правильного понимания ситуации необходимо различать три основных этапа, каждый из которых имеет своё значение. Они могут влиять на ваши решения о покупке, планировании ремонта, крупных покупок и переезда. Неверное понимание действий, которые доступны вам с квартирой, могут повлечь дополнительные финансовые или физические неудобства.
| Этап | Характеристика | Момент наступления |
|---|---|---|
| Завершение строительства | Готовность конструктивных элементов здания, отделка фасадов | Обычно фигурирует в рекламных сообщениях |
| Ввод объекта в эксплуатацию | Получение разрешения от государственной приёмной комиссии после всех проверок | Юридически значимое событие, фиксируется в ЕИСЖС (Едином информационном сервисе жилищного строительства от ДОМ.РФ) |
| Передача квартиры по акту приема-передачи | Подписание документа и фактическая выдача ключей | Конечная дата, установленная договором |
Для покупателя наиболее значимой является последняя дата — она служит точкой отсчета для планирования переезда и базой для расчета возможной неустойки в случае просрочки. Разрыв между вводом в эксплуатацию и выдачей ключей может составлять от нескольких недель до нескольких месяцев — этот период необходим для оформления кадастрового учета, заключения договора с управляющей организацией и завершения внутренних процедур застройщика.
Договор долевого участия как основной источник информации
Договор участия в долевом строительстве (ДДУ) – первичный правовой документ, регламентирующий отношения покупателя и застройщика. В соответствии с Федеральным законом № 214-ФЗ, в ДДУ обязательно указывается срок передачи объекта долевого строительства участнику. Эта дата может быть представлена как конкретная календарная дата, так и период («не позднее 30 июня 2027 года»).
Любое изменение данного срока возможно только через заключение дополнительного соглашения к ДДУ. Покупатель вправе не подписывать такое соглашение — это сохраняет за ним право требовать неустойку при нарушении первоначального срока.
Таким образом, первый шаг для получения достоверной информации — изучение собственного экземпляра ДДУ с акцентом на пункт, регламентирующий передаточный срок.
Официальные каналы проверки сроков строительства
Существует несколько надёжных источников, доступных как на этапе выбора квартиры, так и после заключения договора. Ниже перечислили, как пользоваться ими.
Единая информационная система жилищного строительства (ЕИСЖС)
Портал наш.дом.рф является государственным ресурсом, аккумулирующим сведения обо всех строящихся объектах на территории России. Доступ к системе открыт и бесплатен для всех желающих.
Порядок получения информации:
Перейдите в раздел «Недвижимость» → «Проверка новостроек»
Введите название жилого комплекса, его адрес, кадастровый номер или найдите интересующий дом на карте
В карточке объекта изучите плановые сроки завершения строительства, текущую стадию готовности и фото с площадки

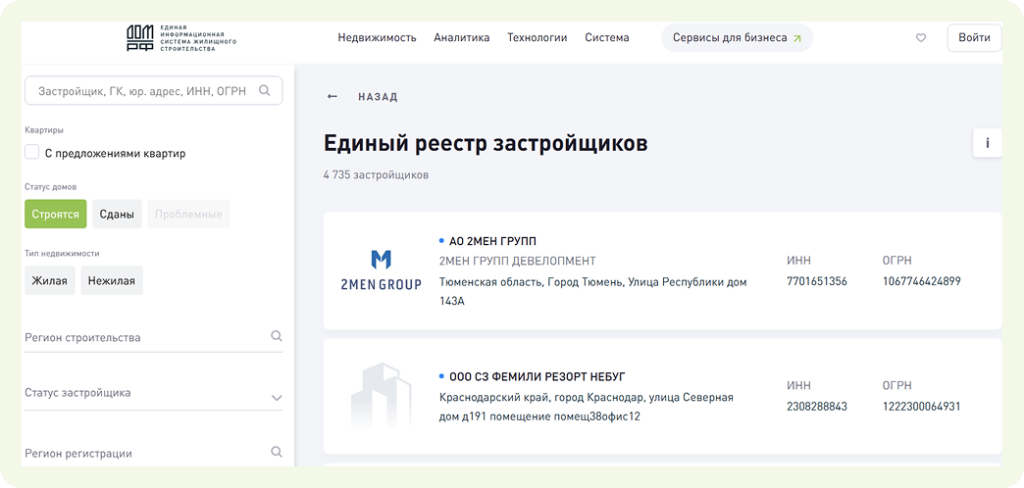

Здесь же представлен Единый реестр застройщиков, позволяющий оценить надежность компании по истории реализованных проектов. В перечне более 4 700 застройщиков, есть удобный поиск по регионам, типу недвижимости (жилая или коммерческая) и статусом домов.

С 2026 года на портале функционирует чат-бот в мессенджере МАХ, через который можно подписаться на уведомления об изменениях в проектной декларации и статусе разрешительной документации.
Сайт застройщика и отдел продаж
Большинство строительных компаний размещают на своих официальных веб-ресурсах информацию о сроках сдачи объектов. Дополнительными каналами служат:
Телефонный звонок или визит в отдел продаж
Обращение в чат поддержки на сайте компании
Проверка данных в личном кабинете банка-кредитора при использовании эскроу-счетов
Проектная декларация
Документ публикуется застройщиком в ЕИСЖС и содержит все существенные параметры проекта, включая даты начала и окончания строительства, этапы реализации и информацию о разрешениях.
Причины корректировки сроков и правовые последствия
Законодательство допускает изменение сроков строительства как в сторону сокращения, так и в сторону увеличения. Однако любое продление должно быть официально оформлено.
В случае осознания застройщиком невозможности выполнить обязательства в срок, он обязан:
Уведомить участника долевого строительства не позднее, чем за два месяца до истечения установленного срока
Предложить подписать дополнительное соглашение о переносе даты передачи
Подписание соглашения означает согласие с новыми условиями и автоматически лишает права на взыскание неустойки за просрочку. Отказ от подписания оставляет это право в силе.
Отказ подписать допсоглашение о продлении сроков не лишает вас прав на купленное жилье и не может вести к расторжению ДДУ. Получить квартиру в срок или неустойку за сдвиг дат — ваше законное право
Дмитрий Пронин Главный редактор спроси.дом.рф
Маркетинговые обещания против юридических фактов
В рекламных материалах застройщики нередко указывают оптимистичные «маркетинговые» даты, которые могут существенно расходиться с документально зафиксированными сроками. Рекомендуем сверять информацию по следующим критериям:
| Рекламный параметр | Правовой параметр |
|---|---|
| Год сдачи в буклетах | Конкретная дата в ДДУ |
| Фраза «дом готов» | Стадия строительства по данным ЕИСЖС |
| Устные заверения менеджеров | Письменные положения проектной декларации |
Перепроверка полученных сведений через официальные источники — необходимая мера для избежания недоразумений.
Если застройщик не укладывается в установленный по ДДУ срок, покупатель может следовать этим шагам для получения неустойки за срыв сроков:
- Не подписывать дополнительное соглашение о переносе.
- Дождаться фактической передачи квартиры и подписания акта приема-передачи.
- Направить застройщику письменную претензию с требованием выплатить неустойку.
- При отказе или игнорировании обращения — обратиться в судебные органы.
Размер неустойки для физических лиц (если квартира покупается для личных нужд) — 1/150 ключевой ставки Банка России от цены договора за каждый день просрочки.
Справочно
При ставке ЦБ РФ 12% годовых (прогноз самого Центрального банка на 2027 год) и стоимости квартиры 5 млн ₽ неустойка составит 5 000 000 ₽ * 12% * 1/150 = 4 000 ₽ в день. Два месяца превратятся в 240 000 ₽, на которые вполне можно будет заказать кухонный гарнитур или купить технику в новую квартиру. Поэтому не спешите подписывать соглашение о продлении срока сдачи, если застройщик настаивает на этом.
Чек-лист для проверки сроков до подписания договора
Семь простых шагов, которые можно совершить за пару часов перед покупкой квартиры или когда застройщик предлагает подписать дополнительное соглашение о пролонгации срока ввода дома в эксплуатацию. Рекомендуем потратить на это два часа — они уберегут вас от финансовых и других рисков в будущем:
Ознакомьтесь с пунктом ДДУ, определяющим дату передачи квартиры
Проверьте информацию на сайте наш.дом.рф — плановые сроки и степень готовности
Изучите проектную декларацию, размещенную в системе ЕИСЖС
Проанализируйте историю сдачи предыдущих объектов застройщика
Запросите актуальные фото строительной площадки (не из рекламных материалов), а еще лучше — посетите стройку и сверьте фото с реальностью
Сопоставьте темпы строительства с соседними корпусами, если они есть
- Прочитайте отзывы дольщиков в независимых чатах и на форумах
Ответы на частые вопросы
В каком разделе ДДУ искать срок передачи квартиры?
Обычно этот пункт находится в разделе «Сроки и порядок передачи объекта» или в перечне прав и обязанностей сторон. Типовая формулировка: «Застройщик обязуется передать объект не позднее...».
Почему дата ввода дома и дата выдачи ключей могут не совпадать?
Ввод в эксплуатацию — получение разрешения госкомиссии, после чего требуется время на регистрацию права собственности, оформление документов на общедомовое имущество и подготовку квартир к передаче. Этот промежуток заложен в технологический процесс и может занимать до 2 месяцев.
Доступна ли информация о сроках для объектов, которые ещё не продаются?
Да, все строящиеся объекты вносятся в ЕИСЖС, поэтому данные доступны для любого интересующегося, независимо от статуса договора.
Обязательно ли подписывать дополнительное соглашение о переносе?
Нет, подписание является правом, а не обязанностью покупателя. Отказ сохраняет право на неустойку.
Можно ли расторгнуть ДДУ из-за задержки и вернуть деньги?
Да, это допускается законодательством. Однако, если дом близок к завершению, расторжение может быть экономически невыгодным из-за роста рыночной стоимости готового жилья.
Где найти подтверждение получения разрешения на ввод?
Данные публикуются в ЕИСЖС. С 1 сентября 2026 года разрешения оформляются в виде выписки из реестра, что упрощает их проверку.
Есть ли мобильные средства мониторинга?
Да, доступны приложение «Госуслуги Дом» и чат-бот портала наш.дом.рф в мессенджере МАХ.
Если старая квартира уже продана, а застройщик задерживает сдачу, как быть?
Рекомендуется обратиться к застройщику с просьбой о компенсации арендных расходов. Также возможна консультация с юристом для оценки перспектив взыскания убытков.
Популярные инструкции
Все инструкцииЕсть вопросы? Задавайте!
Бесплатная консультация по вопросам жилья, ипотеки и господдержки
Спасибо за обращение!
Запрос направлен в отдел по работе с клиентами.
Свяжемся с вами в ближайшее время


Спасибо за ваш комментарий!
Ваш комментарий принят
